قرارداد اجاره ماشینآلات سنگین چه بندهایی باید داشته باشد؟ ۱۵ بند حیاتی برای مالک و پیمانکار
یک قرارداد اجاره ماشینآلات خوب باید از مشخصات دستگاه و مدل محاسبه اجاره تا سوخت، اپراتور، تعمیرات، خواب دستگاه، حمل، خسارت و نحوه پرداخت را شفاف کند. این راهنما ۱۵ بند حیاتی را بهصورت کاربردی توضیح میدهد.
پاسخ سریع

چرا قرارداد اجاره ماشینآلات باید دقیق و چندبندی باشد؟
در بازار ماشینآلات سنگین، اختلافها معمولاً از جایی شروع میشوند که طرفین فقط روی نرخ اجاره توافق کردهاند اما درباره جزئیات بهرهبرداری چیزی ننوشتهاند. وقتی پروژه شروع میشود، پرسشهای واقعی یکی پس از دیگری ظاهر میشوند: سوخت با چه کسی است؟ اگر دستگاه خوابید چه کسی هزینه را میدهد؟ خرابی موتور یا پمپ با مالک است یا مستأجر؟ حمل رفت و برگشت را چه کسی پرداخت میکند؟
قرارداد خوب باید این ابهامها را پیش از تحویل دستگاه حل کند. هدف قرارداد صرفاً تولید یک متن حقوقی نیست؛ بلکه کاهش ریسک، شفافسازی تعهدات و حفظ همکاری عملیاتی بین مالک، پیمانکار و کارفرماست.
۱۵ بند حیاتی که باید در قرارداد دیده شوند
| factor | effect | question |
|---|---|---|
| مشخصات دقیق دستگاه | مدل، سال ساخت، شماره سریال، Attachment و وضعیت فنی مشخص میشود | آیا هویت دستگاه و لوازم همراه بدون ابهام ثبت شده است؟ |
| مدت قرارداد | تاریخ شروع، پایان، تمدید و مدت تجهیز/جمعآوری کارگاه روشن میشود | آیا مدت و بازه استقرار دستگاه دقیقاً مشخص است؟ |
| نرخ و مدل محاسبه | ساعتی، روزانه، ماهانه یا پروژهای بودن قرارداد تعیین میشود | واحد محاسبه و مبنای پرداخت روشن است؟ |
| حداقل ساعت تضمینی | تکلیف دورههای کمکار یا توقف پروژه مشخص میشود | برای حضور دستگاه، حداقل ساعت روزانه یا ماهانه نوشته شده است؟ |
| سوخت | مسئول تأمین، نوع سوخت و روش ثبت مصرف روشن میشود | آیا مسئولیت سوخت و کنترل مصرف تعیین شده است؟ |
| اپراتور | تأمین، هزینه، بیمه، شیفت و جایگزین اپراتور روشن میشود | اگر اپراتور در دسترس نباشد چه کسی مسئول است؟ |
| تعمیرات و سرویس | مرز بین استهلاک عادی، تعمیرات اساسی و خسارت اپراتوری مشخص میشود | در خرابی هر بخش، مسئول اصلی معلوم است؟ |
| قطعات مصرفی | روغن، فیلتر، گریس، دندان، تیغه، لاستیک و لوازم سایشی تعیین تکلیف میشوند | مصرفیها با کدام طرف است؟ |
| حمل و انتقال | هزینه حمل رفت، برگشت، بارگیری و تخلیه شفاف میشود | حمل دستگاه و ریسک آسیب حین انتقال با چه کسی است؟ |
| خواب دستگاه | زمان توقف، علت آن و نحوه پرداخت هزینه خواب تعریف میشود | آیا علت توقف و اثر آن بر پرداخت تعیین شده است؟ |
| ثبت ساعت کار | ساعتمتر، GPS، گزارش روزانه و تأیید دوطرفه مبنا میشود | اگر اختلافی در ساعت کار ایجاد شد، مرجع چیست؟ |
| نحوه پرداخت | مهلت تأیید، دوره صورتوضعیت، کسورات و جریمه تأخیر پرداخت تعیین میشود | آیا زمان و روش تسویه دقیقاً نوشته شده است؟ |
| خسارت و بیمه | حادثه، سرقت، واژگونی، آتشسوزی و مسئولیت ثالث تعیین میشود | در رخداد حادثه، کدام بیمه یا طرف پاسخگو است؟ |
| فسخ و خاتمه | شرایط عدم پرداخت، خرابی مستمر یا عدم وجود جبهه کار مشخص میشود | آیا سناریوهای خاتمه همکاری بهصراحت آمدهاند؟ |
| صورتجلسه تحویل و تحول | وضعیت اولیه و نهایی دستگاه مستندسازی میشود | آیا تحویل اولیه و نهایی با مستندات کافی انجام میشود؟ |

تقسیم مسئولیت مالک و مستأجر

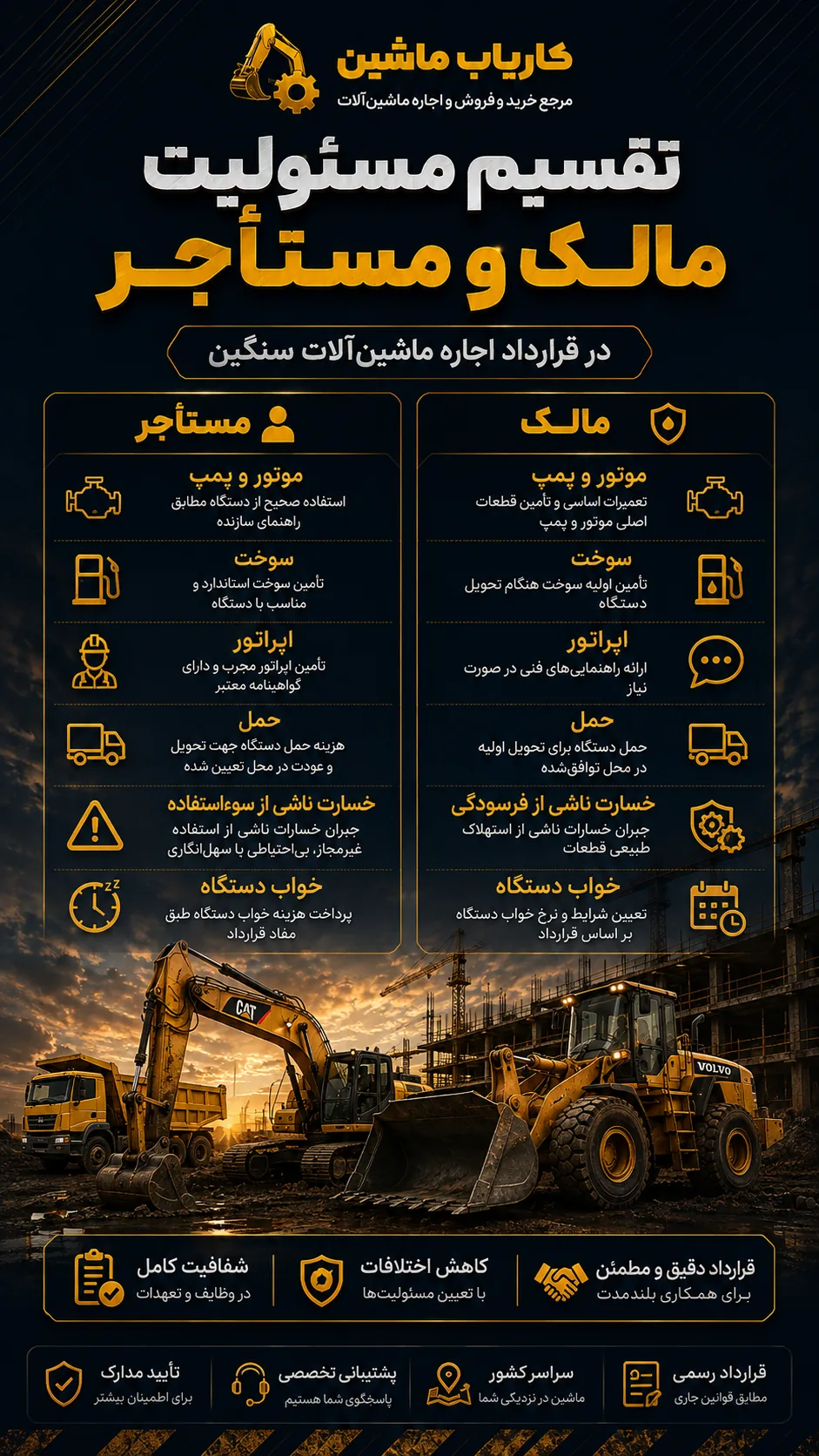

بخش مهمی از اختلافات وقتی شکل میگیرد که طرفین نمیدانند مسئولیت هر بخش دقیقاً با چه کسی است. پوستر زیر یک نگاه سریع و کاربردی به تقسیم مسئولیتها در موضوعات کلیدی مثل موتور، سوخت، اپراتور، حمل، خسارت ناشی از سوءاستفاده و خواب دستگاه میدهد.
مشخصات دقیق دستگاه و مدل اجاره را مبهم نگذارید
در قرارداد نباید فقط نوشته شود «یک دستگاه بیل مکانیکی» یا «یک لودر». باید برند، مدل، سال ساخت، شماره سریال، شماره شاسی، نوع Attachment، ساعت کارکرد و وضعیت فنی دستگاه درج شود. اگر لوازم جانبی مانند پیکور، چکش، باکت خاص یا جلوبند ویژه وجود دارد، آنها نیز باید دقیقاً ثبت شوند.
همچنین مدل اجاره باید شفاف باشد: ساعتی، روزانه، ماهانه، شیفتی، پروژهای یا خروجیمحور. ترکیب مبهم این مدلها بعداً در صورتوضعیت اختلاف جدی ایجاد میکند.

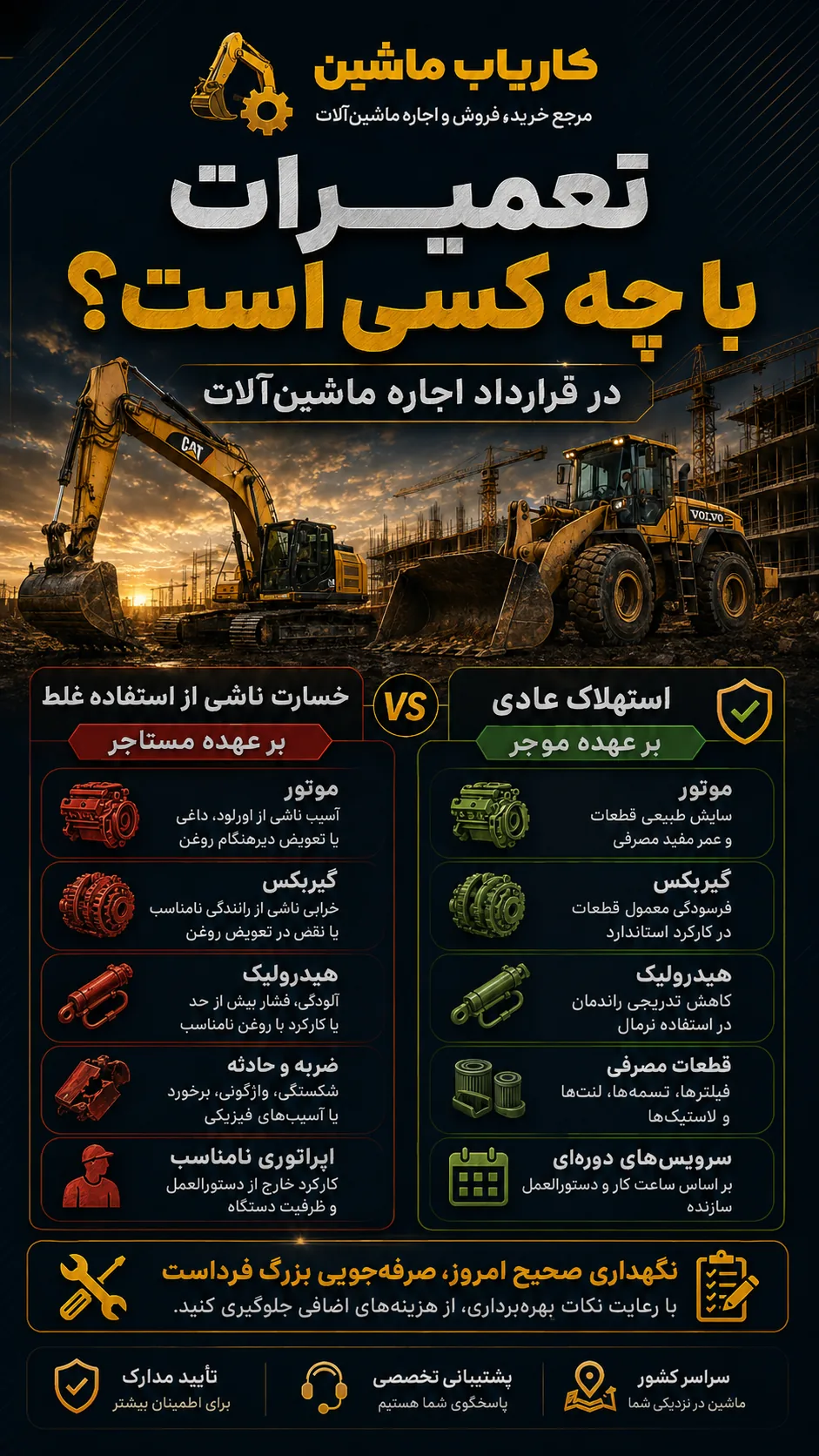

تعمیرات با چه کسی است؟
یکی از رایجترین اختلافها در قرارداد اجاره ماشینآلات مربوط به تعمیرات است. در تصویر زیر تفاوت بین استهلاک عادی و خسارت ناشی از استفاده غلط بهصورت تصویری تفکیک شده است. این تفکیک باید در قرارداد نیز به همان اندازه روشن و قابل استناد باشد.
بسیاری از قراردادها فقط مینویسند «سوخت با کارفرما» یا «اپراتور با مالک»؛ اما در عمل معلوم نمیکنند دقیقاً چه چیزهایی در این تعهد داخل است. آیا هزینه اسکان و غذای اپراتور هم جزو آن است؟ آیا اگر مستأجر سوخت نامناسب تأمین کند، مسئولیت آسیب بعدی با چه کسی خواهد بود؟

خواب دستگاه و شرایط پرداخت
حتی اگر دستگاه کار نکند، حضور آن در پروژه میتواند هزینه ایجاد کند. اما این هزینه فقط زمانی قابل اتکا است که علت توقف، محل استقرار، حداقل ساعت تضمینی و زمانبندی پرداخت در قرارداد به روشنی تعریف شده باشد.
جدول کاربردی تقسیم مسئولیت
| model | best | benefit | risk |
|---|---|---|---|
| موتور، پمپ و تعمیرات اساسی | معمولاً بر عهده مالک مگر در صورت سوءاستفاده یا خطای بهرهبرداری | مالک بهتر میتواند قطعات اصلی و تعمیرات پایه را مدیریت کند | اگر استفاده نادرست اثبات شود، مستأجر باید خسارت را بپذیرد |
| سوخت و بهرهبرداری روزانه | طبق قرارداد میتواند با مستأجر یا مالک باشد | با تعریف دقیق مصرف و کیفیت سوخت، اختلاف کاهش مییابد | سوخت نامناسب یا کنترلنشده میتواند منبع دعوا شود |
| اپراتور و راننده | بسته به مدل همکاری، با مالک یا مستأجر | اگر نقش، بیمه و شیفت روشن باشد، بهرهبرداری روانتر میشود | ابهام در تأمین یا عملکرد اپراتور توقف ایجاد میکند |
| حمل رفت و برگشت | باید بهطور صریح تعیین شود | با تعیین محل تحویل و عودت، هزینه انتقال قابل پیشبینی میشود | آسیب حین حمل بدون تعیین مسئولیت، اختلاف مالی میسازد |
| خواب دستگاه | باید بر اساس علت توقف و مفاد قرارداد تعیین شود | با تعریف سناریوهای توقف، صورتوضعیت شفافتر میشود | اگر علت توقف مبهم باشد، هر طرف برداشت متفاوتی خواهد داشت |
نحوه پرداخت، جریمه تأخیر و فسخ را به پایان کار موکول نکنید
قرارداد باید دوره صورتوضعیت، زمان تأیید، مهلت پرداخت، نحوه کسر جرایم یا کسورات و جریمه تأخیر در پرداخت را مشخص کند. اگر پروژه بزرگ یا چندماهه است، بهتر است روش مستندسازی، نماینده مجاز تأییدکننده و وضعیت پرداختهای علیالحساب هم روشن باشد.
همچنین بندهای فسخ باید کاربردی باشند؛ مانند عدم پرداخت، خرابی مستمر، نبود جبهه کار، استفاده خارج از قرارداد، عدم رعایت HSE یا ترک کار. قرارداد خوب فقط شروع همکاری را تعریف نمیکند؛ بلکه پایان آن را هم با کمترین تنش مدیریت میکند.

چکلیست قبل از امضای قرارداد
اگر قبل از امضا این موارد را یکبار مرور کنید، بسیاری از اختلافات بعدی اصلاً شکل نمیگیرند. این چکلیست برای مالک، پیمانکار و مدیر پروژه کاربردی است و میتواند بهعنوان ابزار آمادهسازی قرارداد استفاده شود.
قبل از تحویل ماشین این موارد را قفل کنید
این چکلیست میتواند قبل از امضای نهایی و تحویل دستگاه استفاده شود.
سؤالات متداول درباره قرارداد اجاره ماشینآلات
در قرارداد اجاره، تعمیر موتور با چه کسی است؟
در حالت معمول تعمیرات اساسی موتور، پمپ و بخشهای اصلی بر عهده مالک است؛ مگر اینکه قرارداد صراحتاً خلاف آن را تعیین کند یا خرابی ناشی از استفاده غلط، سوخت نامناسب یا خطای اپراتوری اثبات شود.
سوخت با مالک است یا مستأجر؟
هر دو حالت در بازار وجود دارد. مهم این است که قرارداد دقیقاً روشن کند سوخت با چه کسی است، چه نوع سوختی مجاز است و ثبت و تحویل آن چگونه انجام میشود.
خواب دستگاه چگونه محاسبه میشود؟
خواب دستگاه باید بر اساس علت توقف، محل استقرار، حداقل ساعت تضمینی و مفاد قرارداد محاسبه شود. اگر علت توقف ناشی از کارفرما یا نبود جبهه کار باشد، نتیجه با خرابی فنی دستگاه متفاوت است.
آیا حداقل ساعت تضمینی لازم است؟
در پروژههای استقراری یا بلندمدت، بله. این بند کمک میکند حضور دستگاه در پروژه—even when not fully utilized—قابل مدیریت و پیشبینی شود.
بدون صورتجلسه تحویل هم میتوان کار کرد؟
از نظر عملی توصیه نمیشود. بدون صورتجلسه تحویل و تحول، اثبات وضعیت اولیه دستگاه، ساعت کارکرد و خسارتهای بعدی بسیار دشوار خواهد شد.
اگر کارفرما دیر پرداخت کند چه باید کرد؟
بهتر است در قرارداد مهلت پرداخت، جریمه تأخیر، حق توقف کار و شرایط فسخ مرتبط با عدم پرداخت بهطور روشن ذکر شود تا اختلاف بعدی قابل مدیریت باشد.
منابع و مراجع مقاله
- Total Cost ConsiderationsCaterpillarبازبینی: 2026-08-26
- Total Cost of Ownership (TCO)Komatsuبازبینی: 2026-08-26
- How Telematics and Technology Can Help You Calculate a Truer Total Cost of Ownership (TCO)Volvo Construction Equipmentبازبینی: 2026-08-26
- Cat Equipment Maintenance and RepairsCaterpillarبازبینی: 2026-08-26
- Tips for lowering your fuel costs even when prices are highKomatsuبازبینی: 2026-08-26
این مقاله تمام شد
